地質災害應急治理施工情況簡介

發布時間:2023-07-07        作者:admin

一、 公司簡介

湖南省地質建設工程集團有限公司隸屬于湖南省地質災害調查監測所,由湖南省應急管理廳授予的“湖南省地質災害應急救援中心”、“湖南省地質院礦山地質及地質災害應急救援中心”落戶在我所。地建集團主要承擔中心的施工任務。

二、 地質災害應急治理專業優勢

公司擁有地質災害評估、勘查、設計、施工四個甲級資質,省廳備案的應急救援專家團隊十余人、各類應急治理設備齊全、勞務隊伍儲備充足;由于公司具有專業齊全的資質、管理團隊以及齊全的自有設備,在遇到應急治理工程施工時,能夠根據現場情況迅速反應、立即開展應急治理。近年來成功地完成了很多地質災害應急治理工程的施工任務,積累了大量的施工經驗,得到了廳局、社會的一致好評。

三、 地質災害應急治理成功案例

1、汶川大地震抗震救災

2、鳳凰沱江大橋垮塌事故搶險

3、永順縣靈溪鎮南山社區雷打巖滑坡、崩塌地質災害應急治理工程

照片 1  雷打巖滑坡隱患體全貌

照片 2  場地微地貌  (后緣溶蝕溝槽)

照片 3  因坡體滑動,前緣堆積的孤石

四、汨羅市弼時鎮平華村新屋組崩塌地質災害應急治理

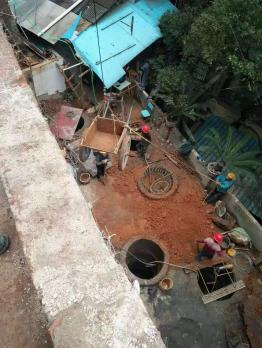

清理前崩塌體

基本清理完成后的崩塌體

4、湖南省地質中學滑坡地質災害應急治理工程

治理中

治理后

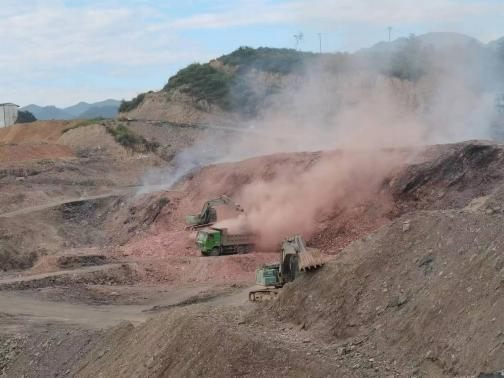

5、煤矸石堆場應急治理項目

治理中

治理中

治理后

、  近三年來部分重大地質災害治理案例

六、 地質災害應急治理典型案例

湖南省地質災害防治典型經驗申報材料

經驗做法及主要成效

申報項目名稱:汨羅市弼時鎮平華村新屋組崩塌地質災害應急治理

項目實施單位:湖南省地質建設工程集團有限公司

一、工程概況

1、應急治理現場基本情況

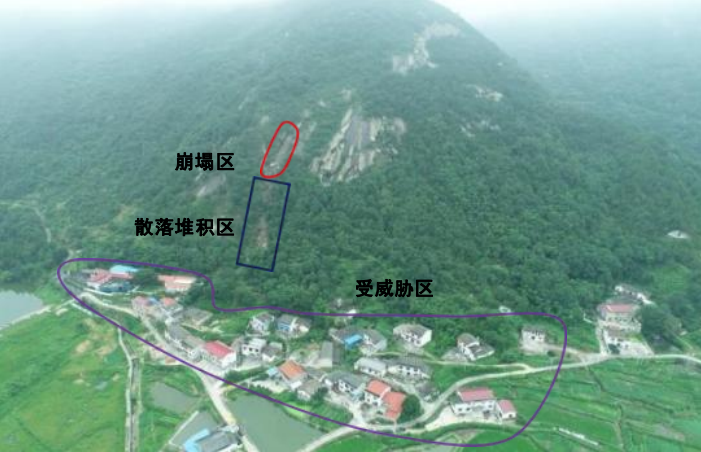

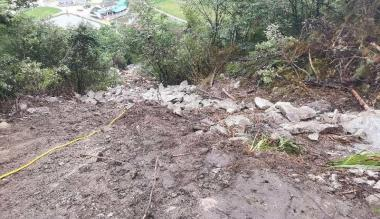

2020年7月2日汨羅市弼時鎮平華村新屋組后山發生崩塌,該崩塌為非在冊地質災害隱患點,崩塌體體積約 2000 方,以基巖、崩坡積堆積物為主,受地形條件制約及植被攔阻,崩塌體散落堆積于坡面,部分孤石滾落至坡體下方灌溉渠道平緩處,嚴重威脅坡體下方 10 戶 居民 (41 人,房屋48 間) 及弼時水廠 (常駐職工 11 人) 生命財產安全。 災情發生后,崩塌體仍處于持續零星溜坍狀態,有進一步擴大崩滑趨勢可能,為確保安全,當地政府立即對坡體下方居民及水廠職工進行連夜撤離,同時對該路段采取了交通管制措施,并安排人員徹夜值守。受省自然資源廳地勘處、汨羅市自然資源局、弼時鎮鎮政府委托,由湖南省地質建設工程集團有限公司負責對這一崩塌進行應急治理。現場航拍圖如下:

2、工程重點難點分析

(1) 崩塌區上部巖體極不穩定,隨時可能出現新的崩塌,如何確保應急處置實施過程中的施工安全是本工程的一大重點難點。

(2) 崩塌發生后,坡面殘留了大小不一的孤石眾多,其中最大的一塊堆積于斜坡中上部,長約 10m,寬約 2~4m,厚度約 2m,方量約 70 m3 ,距坡底高差約80m。松散孤石散落于坡面,極不穩定,隨 時有滑落的危險,且孤石強度大、體積大,現場條件復雜,無法動用 挖機等機械設備進行清理,如何將大孤石轉運至坡底也是本工程的重點難點。

(3)疏散轉移的村民急切想回家,孤石及崩塌散落物(約 2000m3) 清理難度大,工期緊、任務重是本工程的又一重點難點。

二、經驗做法

1、對崩塌現場進行詳細的調查

7月3日清晨,我司組織有關專家攜技術組、應急處置組等一行人趕 赴災害現場,對現場進行實地踏勘及調查,并組織村民座談訪問,詳細調 查并聽取了當地自然資源部門及當地政府、村民的情況介紹,收集了相關資料。

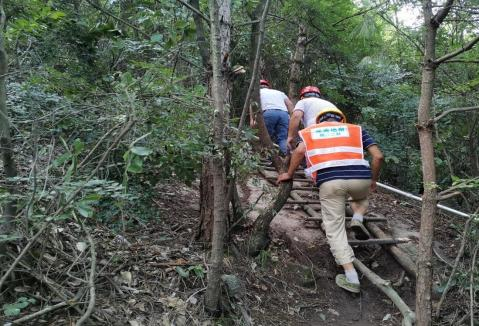

現場踏勘 1

現場踏勘 2

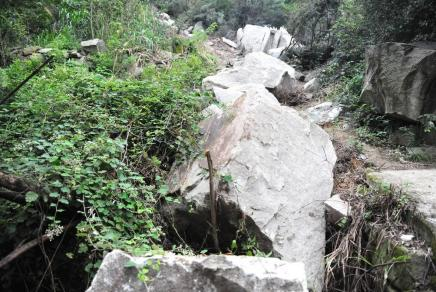

現場踏勘 3

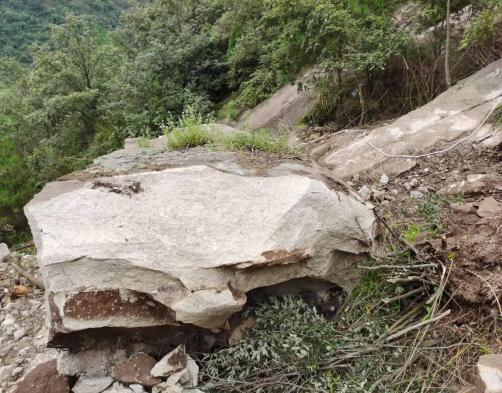

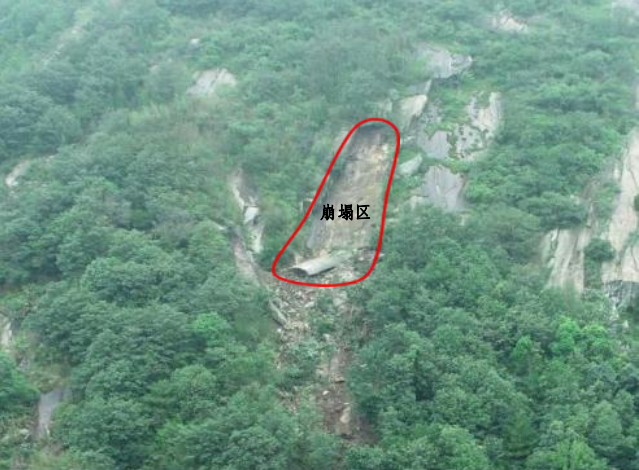

崩塌區

巨大孤石

2、編制應急處置方案

通過充分對崩塌現場的水文地質條件、崩塌的基本特征及形成機制、 對崩塌區穩定性分析及危害性評價進行詳細調查考證的基礎上,我司 2020年7月5日編制了較為完善的應急處置設計方案及施工組 織設計方案,并得到各參與單位的認可。

3、組織實施

該項目施工前期的當務之急是防止地質災害影響范圍進一步擴大, 與時間賽跑,盡快完成應急處置任務。本著“人民至上、生命至上” 的理念,我公司應急處置組依照應急處置方案緊急開展除險排危治理 工作。

(1) 總體施工順序:

· 危巖清理及土釘加固→孤石破碎→崩塌堆積物清理;

· 遵循從上而下,逐段施工的順序。

(2) 危巖清理加固

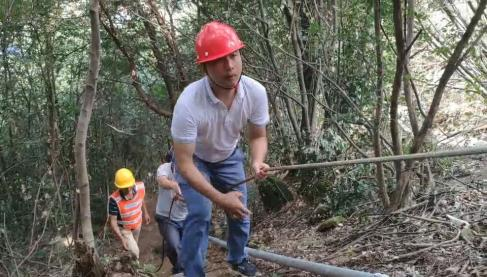

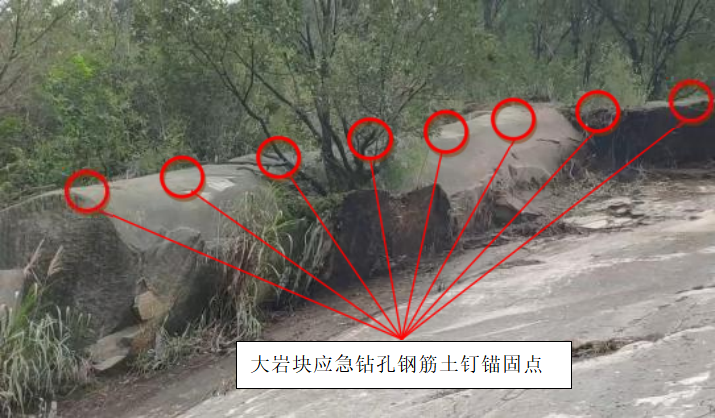

2020年7月6日,為保證施工人員的安全,我司采用人工排危 的方式, 自崩塌區山體頂部開始, 自上往下對存在崩塌、滾落風險的 危石進行人工清理;對存在隱患的,人工難以撬動的大型巖塊,采用 應急鉆孔鋼筋土釘錨固。以確保應急處置實施過程中的施工安全。

(3) 孤石破碎

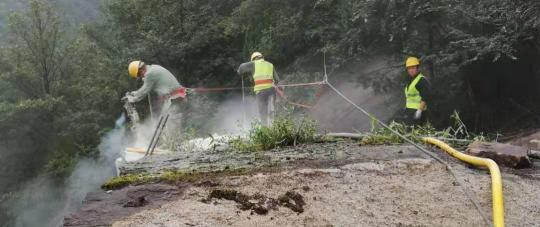

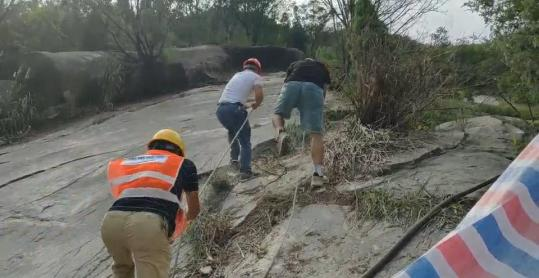

松散孤石散落于坡面,極不穩定,隨時有滑落的危險,且孤石強度大、體積大,現場條件復雜,無法動用挖機等機械進行清理。經方案比選,我司采用風炮鉆孔→膨脹劑+人工碎裂→人工轉運“化整為零”的方式施工。

①鉆孔

空壓機選型:空壓機布置在便于運輸且不受施工干擾的坡底安全

地帶,考慮到現場無可用大功率電源、輸送距離較遠、鑿巖機數量較 多的特點,空壓機采用柴動螺桿式12m3中風壓空壓機。

輸送管道布置:選擇約 300 米的φ60 鍍鋅管與軟管相結合的管線布置方案,管線布設位置避開施工干擾區域。

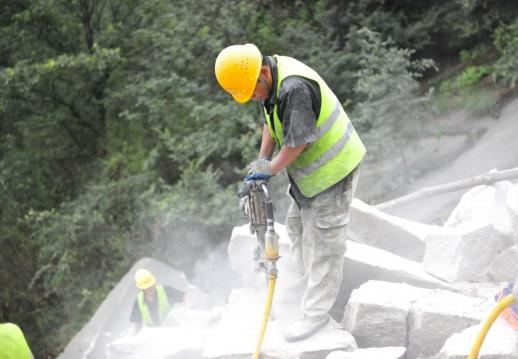

鉆孔設備選型:該崩塌散落孤石母巖為中風化花崗巖,巖質較堅硬,巖體抗壓強度在 40-60Mpa孤石較為完整,節理裂隙不發育。針對孤石特性選用高功率:沖擊功率 5.5KW,扭矩 175N.M 的氣動手持鑿巖機。

鉆孔布置:孔徑:36mm;孔距:30cm×40cm;孔深:淺于孤石 50cm。

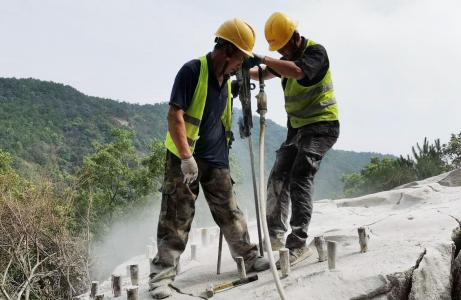

鉆孔1

鉆孔2

鉆孔3

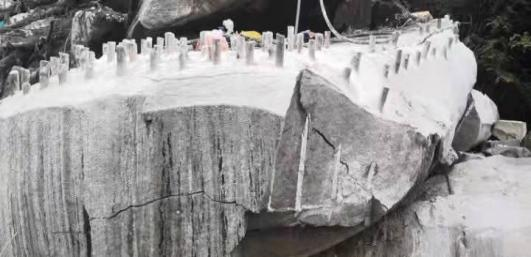

②一次破碎:膨脹劑選用與安放

膨脹劑選用:通過聯系當地氣象部門,獲取場地內連續一星期晝夜平均氣溫。聯系膨脹劑廠家,采購相適應當地溫度與巖石強度等級 的高效膨脹劑。

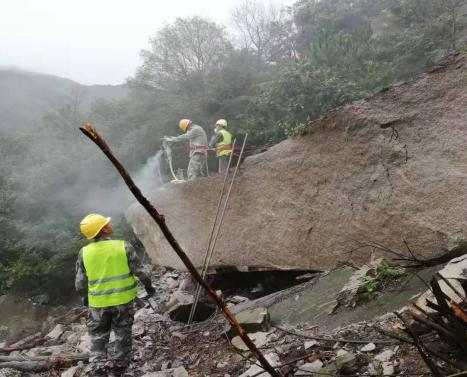

膨脹劑灌注施工:單個危巖塊所布設爆破孔鉆孔施工完成后,按照膨脹劑配比 2:1 (水灰比) 調制成乳液,灌入鉆孔內,用黃土、木樁 封堵孔口,12 個小時內可將巖石碎裂。

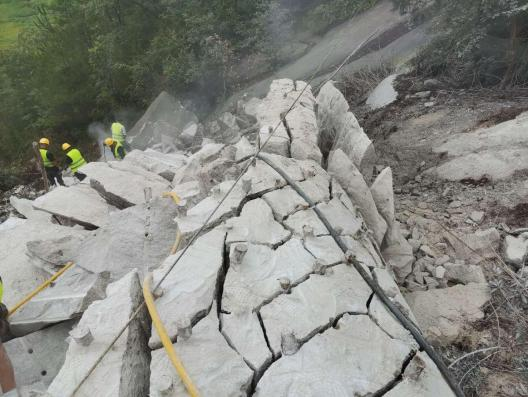

一次破碎1

一次破碎2

③二次破碎

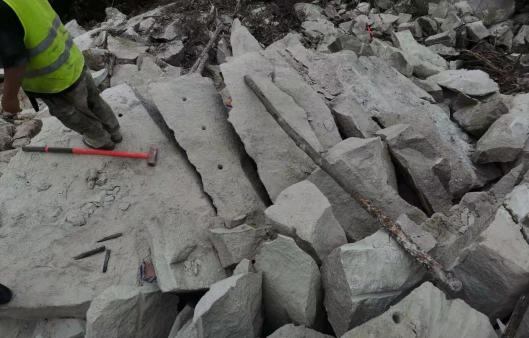

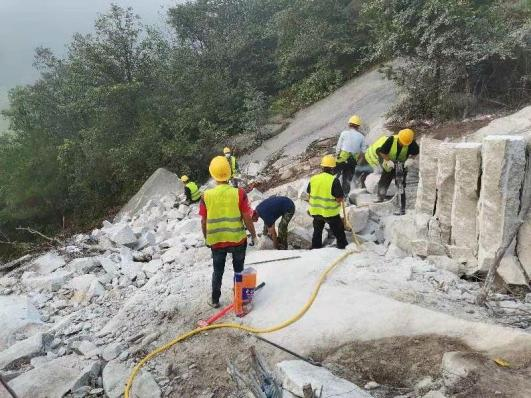

利用開山石塞、大錘等工具,將一次破碎后的大石塊解小至人工 可以運輸的小石塊。

二次破碎1

二次破碎2

(4) 崩塌堆積物清理

人工將破碎后的崩塌體清理至坡腳安全地帶。

(5) 安全施工

①施工前編制專項安全施工方案;

②對全體施工安全進行安全技術交底;

③每天舉行班前會議,總結并強調安全注意事項;

④現場配備兩名專職安全員對現場安全進行管理;

⑤配備必要的安全防護用品。

班前會議

安全防護

三、主要成效

此次汨羅市弼時鎮平華村新屋組崩塌地質災害應急治理工程,除 險排危任務重、時間緊、危險性較大。我司應急處置組繼續秉承和發 揚了地質人的“三光榮”精神,緊急啟動地質災害防治應急預案,以 最快的速度到達地質災害現場,組織除險排危工作,高效率、高質量、 高安全的完成了現場施工任務,保護了坡體下方10戶居民 (41人,房屋48間) 及弼時水廠 (常駐職工11人) 生命財產安全,使居民重新 回家,并為該地災點后期永久性治理打下了良好的基礎,出色的完成了應急治理任務。

清理前崩塌體

基本清理完成后的崩塌體
